Dalle béton piscine : épaisseur, ferraillage et prix en 2026

Dalle béton piscine

Pourquoi une piscine nécessite une dalle spécifique

Une piscine n’impose pas seulement un support “bien plat” : elle installe une masse d’eau durable, dans un environnement humide, soumis au soleil et parfois à des sols capricieux. Sur un chantier près d’Aix, le maçon de “BleuAzur Piscines” a repris une dalle pourtant récente : le propriétaire avait traité l’ouvrage comme une terrasse classique, et les premières microfissures sont apparues après le premier remplissage. Ce type de désordre n’est pas une fatalité, mais il rappelle que la dalle doit travailler avec le terrain, pas contre lui.

Une dalle de piscine doit aussi anticiper les variations de température et le risque de soulèvement si la nappe phréatique monte. La logique est simple : si le sol bouge, la structure doit répartir l’effort plutôt que de concentrer les contraintes. Insight final : ici, la “bonne pratique” n’est pas un luxe, c’est une assurance anti-reprise.

Contraintes structurelles et stabilité de la dalle

La stabilité dépend du couple sol/ouvrage : portance, homogénéité, humidité et qualité du compactage. Une épaisseur mal choisie ou un support mal préparé favorisent le tassement différentiel, donc les fissures. C’est là que la dalle devient un élément technique, au même titre qu’une fondation légère.

Sur sol argileux, la dilatation-retrait peut “pomper” la dalle au fil des saisons. Un dimensionnement cohérent, associé à un drainage, limite ces mouvements et améliore la durabilité du béton. Insight final : la meilleure dalle est celle qui accepte les mouvements maîtrisés au lieu de les subir.

Charges d’eau et pression hydrostatique

On sous-estime souvent les charges : 1 m³ d’eau = 1 tonne. Exemple parlant : une piscine 8 × 4 m avec 1,40 m de profondeur moyenne représente 44,8 m³, soit environ 45 tonnes d’eau. Cette masse doit être transmise au sol sans poinçonnement, ni affaissement.

Ajoutez la pression hydrostatique sur les parois et les zones périphériques : si l’assise n’est pas régulière, la contrainte se concentre et le béton fissure au mauvais endroit. Sur les projets coque, une phrase revient : ce n’est pas la coque qui porte, c’est le sol + la dalle. Insight final : on dimensionne une dalle comme un répartiteur de charge, pas comme un simple support.

Erreurs fréquentes en construction

L’erreur la plus courante est un hérisson trop fin ou mal compacté, puis un béton “un peu allégé” pour économiser. Résultat : sous la piscine, le support se met à travailler et les margelles trahissent vite le problème. Une autre faute classique : poser l’armature au sol sans cales, ce qui annule l’efficacité du renfort.

Enfin, négliger le film polyane ou oublier la remontée périphérique favorise les remontées capillaires et une cure irrégulière. Sur chantier, ce sont souvent ces détails invisibles qui coûtent le plus cher à corriger. Insight final : la dalle ratée est rarement “mal coulée”, elle est surtout mal préparée.

Épaisseur dalle béton piscine

Piscine hors sol

Pour une piscine hors sol, une épaisseur de 10 à 12 cm convient souvent, car la structure n’est pas une fondation profonde : on cherche surtout un plan stable et propre. Le treillis reste indispensable pour limiter la fissuration de retrait du béton.

Dans un jardin en pente légère, “BleuAzur Piscines” a corrigé la planéité avec un décaissement soigné et une dalle régulière : le client a gagné en confort d’usage et en longévité du liner. Insight final : hors sol, l’objectif est la planéité durable, pas la performance “fondation”.

Piscine coque

Pour une piscine coque, une épaisseur de 15 cm est recommandée, avec renfort adapté au sol. La coque repose sur la dalle et un lit de gravier stabilisé : si l’assise n’est pas homogène, la coque se met en contrainte.

Sur terrain incertain, mieux vaut renforcer plutôt que “croiser les doigts”. Un choix de béton correct et un support bien compacté font la différence dès la première saison. Insight final : une coque réussie, c’est d’abord une assise sans surprise.

Tolérance de planéité

Pour une piscine coque, la planéité est critique.

Tolérance recommandée :
± 5 mm sous règle de 2 mètres.

Un défaut local crée une contrainte ponctuelle sur la coque.

Le contrôle se fait avant pose :

• Règle aluminium
• Niveau laser
• Vérification croisée en diagonale

Insight chantier : 5 mm d’erreur peuvent devenir 5 ans de problème.

Radier piscine maçonnée

En piscine maçonnée, le radier devient une pièce structurelle : on vise généralement 15 à 20 cm d’épaisseur. Le radier travaille avec les murs, donc la rigidité globale compte autant que la résistance du béton.

Un maçon expérimenté vérifie l’homogénéité du fond de fouille et ajuste l’épaisseur selon les zones (angles, reprises, pentes). Insight final : en maçonné, le radier est une fondation, pas une simple dalle.

Marge de sécurité sur l’épaisseur

Quand le sol est hétérogène, augmenter l’épaisseur de 2 à 3 cm est souvent plus rentable que réparer.

Passer de 15 cm à 18 cm sur 32 m² représente :

32 × 0,03 = 0,96 m³ supplémentaire

Coût additionnel modéré
Gain structurel important

Insight chantier : 3 cm de plus au coulage coûtent moins cher qu’une injection de résine.

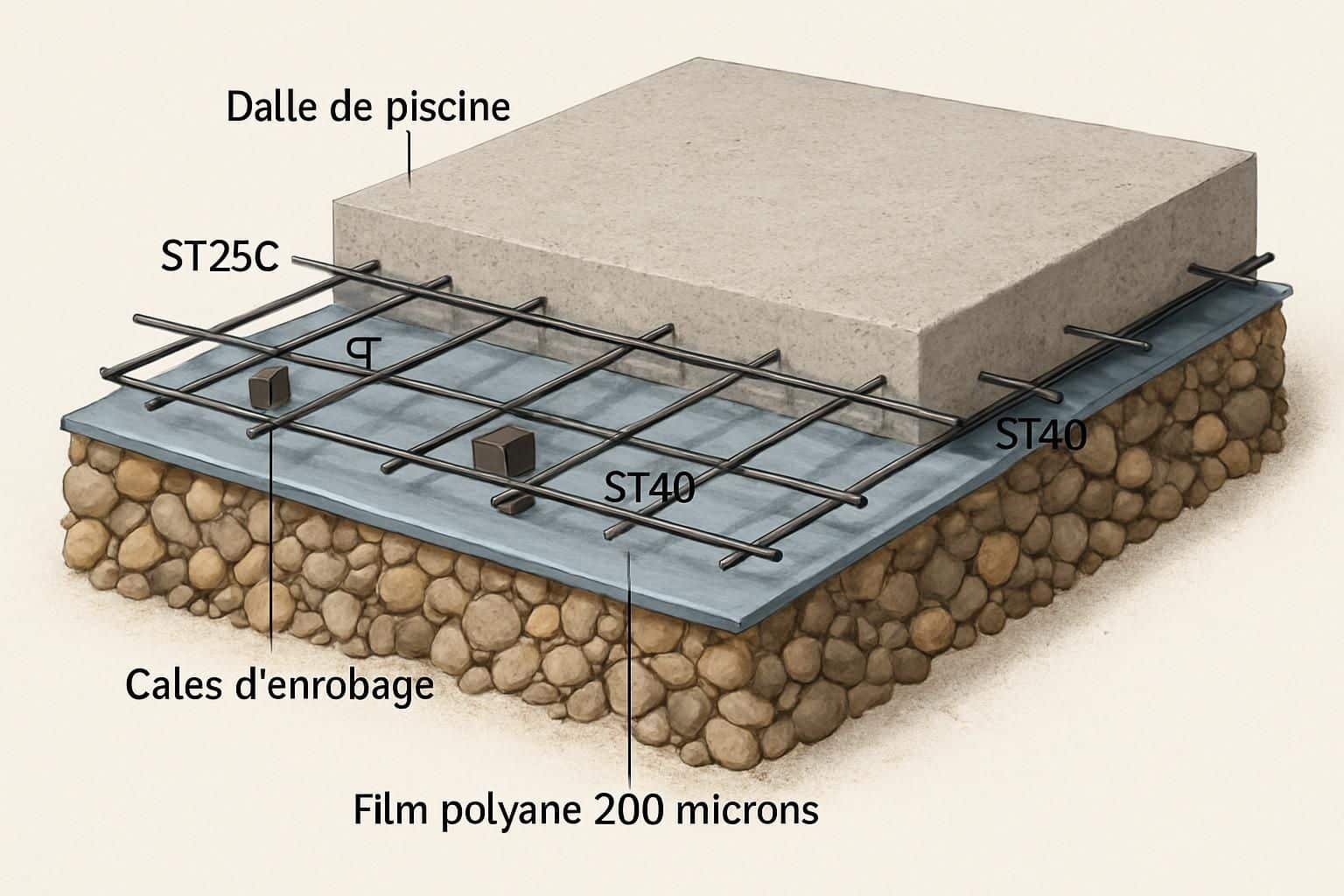

Ferraillage dalle piscine

Treillis ST25C ou ST40

Le ferraillage conditionne la tenue aux fissures et la répartition des efforts. ST25C est un standard pour piscine hors sol et petites coques, tandis que ST40 se justifie sur piscine enterrée ou terrain incertain. Le choix n’est pas “au feeling” : il dépend des appuis et de la qualité du sol.

Quand le terrain est hétérogène, le treillis plus robuste absorbe mieux les variations et limite les ouvertures de fissures. Insight final : le treillis n’empêche pas tout, mais il contrôle ce qui doit l’être.

Découvrez tout sur la dalle béton pour piscine en 2026 : épaisseur recommandée, techniques de ferraillage et estimation des prix pour réussir votre projet de construction.

Double nappe pour radier

Sur radier structurel, la double nappe améliore la résistance en flexion, notamment si le sol peut tasser. Ce montage est fréquent quand la piscine est maçonnée, que la portée est importante ou que les études de sol signalent des risques. On ne “surferraille” pas : on sécurise l’ouvrage face aux sollicitations réelles.

La double nappe demande une mise en œuvre rigoureuse (écarteurs, niveaux, recouvrements). Insight final : un radier bien armé se voit… quand tout le reste ne bouge pas.

Enrobage et cales

L’enrobage de 3 cm minimum protège l’acier contre la corrosion, surtout en ambiance humide de piscine. Sans cales, le treillis se retrouve en sous-face, inefficace, et l’acier se rapproche de l’air et de l’eau : mauvais duo. Un ferraillage bien positionné vaut autant que sa section.

Sur chantier, une poignée de cales bien réparties coûte peu et évite des reprises lourdes. Insight final : l’acier doit être “dans” le béton, pas “sous” le béton.

Dosage béton piscine

350 kg m3 minimum

Pour une piscine, viser un béton dosé à 350 kg/m³ minimum réduit la perméabilité et améliore la résistance. Un béton trop pauvre se rétracte davantage et laisse passer l’humidité, ce qui accélère les désordres.

Sur un projet de piscine familiale, le gain de quelques sacs se transforme vite en facture de réparation. Insight final : économiser sur le ciment, c’est souvent payer deux fois.

Classe béton recommandée

Une classe C25/30 est un bon minimum pour une dalle de piscine, avec cure soignée. Pour un radier plus sollicité, certains dossiers montent à C30/37 selon étude et contexte (sol, humidité, dimensions).

L’idée n’est pas de “surclasser” systématiquement, mais d’aligner le matériau avec les contraintes d’usage. Insight final : la classe du béton doit correspondre au risque, pas à l’habitude.

Bétonnière ou centrale

À partir d’environ 3 m³, la régularité et le débit d’une centrale à béton changent la donne : moins de reprises, moins d’écarts de consistance, meilleure homogénéité. C’est particulièrement utile sur piscine coque ou maçonnée, où la continuité du coulage compte.

Pour dimensionner, on applique : volume = surface × épaisseur. Exemple : 8 × 4 = 32 m² ; avec 15 cm d’épaisseur → 4,8 m³, puis 7 % de marge. Insight final : un coulage fluide et continu vaut mieux qu’un “patchwork” au rythme de la bétonnière.

Centrale ou bétonnière pour une dalle piscine

Pour 5 m³ :

Bétonnière 160 L → environ 32 gâchées
Temps estimé : 4 à 6 heures minimum
Risque : variations de dosage, fatigue, joints froids

Centrale :

• Béton homogène
• Coulage continu
• Meilleure vibration
• Gain de temps

Insight chantier : la piscine est un projet premium, le béton doit l’être aussi.

Calculateur de volume de dalle béton pour piscine

Renseignez les dimensions pour obtenir la surface, le volume de béton et une recommandation d’approvisionnement.

Entrées

Exemple : 8

Exemple : 4

Exemple : 15

Pour anticiper les pertes, irrégularités, etc.

Résultats

Surface
Volume

Formule : surface × (épaisseur en mètres)

Volume avec marge

Formule : volume × (1 + marge/100)

Recommandation

Seuil : bétonnière ≤ 3 m³, centrale > 3 m³

Indication : ces résultats sont une estimation. Adaptez selon le chantier (hérisson, coffrage, réservations, tolérances, etc.).

Voir le détail des calculs Afficher
  • Surface (m²) = Longueur (m) × Largeur (m)
  • Épaisseur (m) = Épaisseur (cm) ÷ 100
  • Volume (m³) = Surface × Épaisseur (m)
  • Volume avec marge (m³) = Volume × (1 + Marge/100)
  • Recommandation = Bétonnière si volume avec marge ≤ 3 m³, sinon Centrale

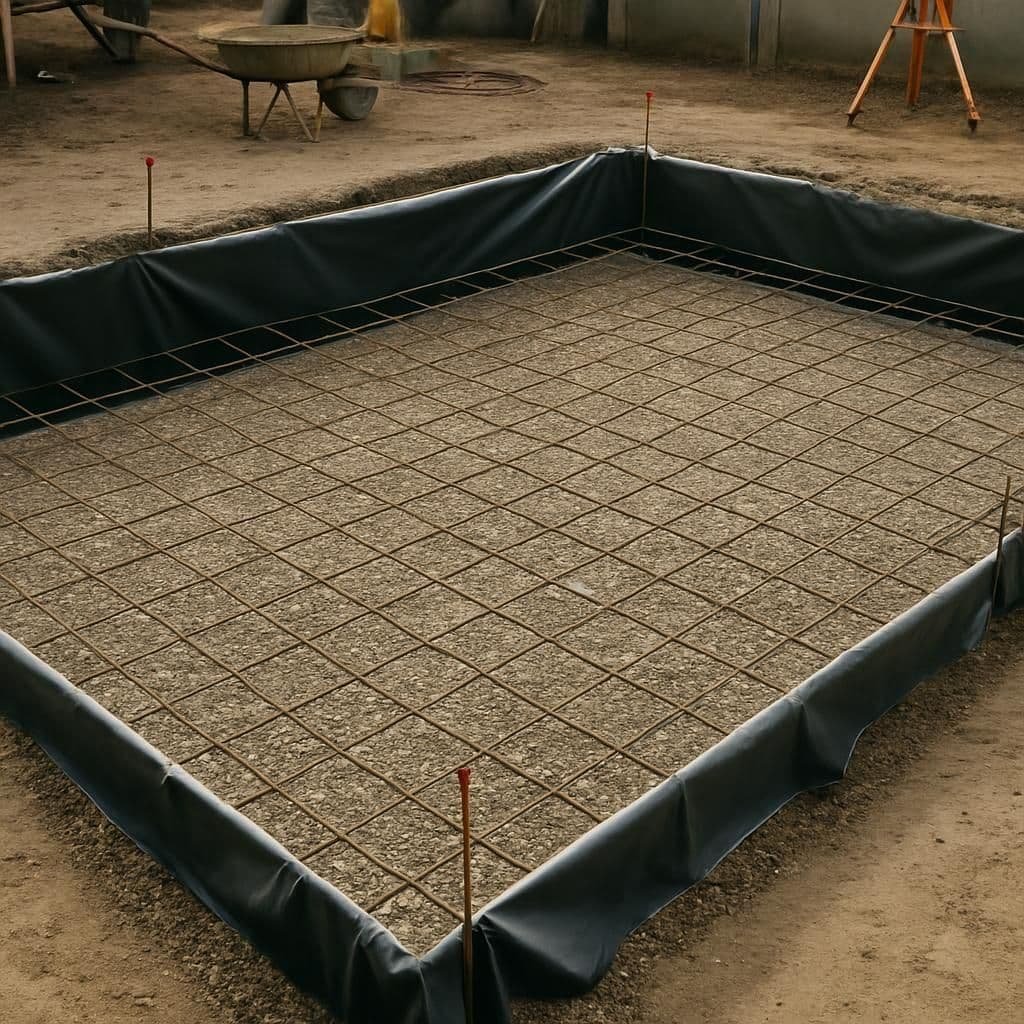

Préparation du sol

Décaissement et hérisson

Le décaissement doit intégrer l’épaisseur de dalle plus 20 à 30 cm de structure. Le hérisson en gravier 20/40, sur 20 à 30 cm, se compacte mécaniquement en couches, sinon il se tasse après coup sous les charges d’eau.

Une anecdote récurrente : un hérisson “tiré vite” paraît stable à sec, puis se met à bouger une fois le terrain humidifié. Insight final : le compactage est un investissement invisible, mais décisif.

Drainage sol argileux

En sol argileux, le drainage périphérique et un géotextile limitent le mélange terre/gravier et évitent la rétention d’eau sous la piscine. Le but est d’évacuer les eaux, pas de les piéger : une dalle humide en permanence vieillit plus vite.

Avec un drainage bien conçu, la stabilité saisonnière s’améliore et les margelles restent plus régulières. Insight final : sur argile, l’eau est l’adversaire n°1 de la durabilité.

Film polyane 200 microns

Le film polyane 200 microns minimum limite les remontées capillaires et stabilise la cure du béton. La remontée périphérique est essentielle : sans elle, l’humidité peut migrer latéralement et perturber la prise.

Risque de soulèvement et nappe phréatique

En présence d’une nappe phréatique haute, une piscine vide peut subir une poussée vers le haut.
Ce phénomène est rare mais réel sur terrain humide.

La pression hydrostatique inverse peut dépasser le poids propre de la coque vide.

Dans ces cas :

• Drain périphérique obligatoire
• Regard de décompression
• Étude de sol conseillée
• Radier renforcé

Insight chantier : une piscine pleine pèse lourd, une piscine vide peut flotter.

Ce “simple plastique” évite bien des surprises, notamment sur dalle de piscine proche d’une zone arrosée. Insight final : polyane posé proprement, cure plus régulière, dalle plus saine.

Joint dalle piscine

Joint périphérique

Le joint périphérique désolidarise la plage et les éléments (margelles, parois, longrines), ce qui limite la transmission des mouvements. Autour d’une piscine, l’exposition solaire dilate les matériaux, puis la nuit les contracte : sans joint, les contraintes se concentrent.

Le détail change tout : un joint bien placé évite l’éclatement des margelles et les fissures “en étoile”. Insight final : désolidariser, c’est prévenir.

Fractionnement plage

La plage périphérique se fractionne généralement tous les 15 à 20 m². Cela canalise les fissures de retrait et améliore l’esthétique sur le long terme, surtout quand la plage est sombre et chauffe fort.

  • Joint tous les 15–20 m² sur grandes plages

  • Joint contre margelles et éléments rigides

  • Tracé pensé selon formes et zones d’ombre

Insight final : une plage “belle” est souvent une plage bien découpée.

Quand couper ?

Le sciage intervient idéalement entre 12 et 24 h après coulage, sur une profondeur d’environ 1/3 de l’épaisseur. Trop tôt, le bord s’arrache ; trop tard, la fissure a déjà choisi son chemin.

Sur une piscine très exposée au vent, le planning de coupe doit être anticipé dès la veille. Insight final : le bon timing de sciage, c’est la fissure “pilotée”.

Temps séchage dalle piscine

Avant marcher

On peut marcher prudemment après environ 48 h, à condition de ne pas poinçonner la surface. Cela reste un béton jeune : on évite les charges ponctuelles et les tréteaux lourds.

Insight final : 48 h, c’est pour circuler, pas pour solliciter.

Avant remplissage

Avant remplissage d’une piscine enterrée, on vise souvent 21 à 28 jours selon étude et conditions. Pour une piscine hors sol, le montage attend plutôt 7 jours, le temps que le béton gagne une résistance utile. Pourquoi tant de prudence ? Parce que l’eau met la dalle à sa contrainte maximale.

Insight final : le bon délai, c’est celui qui évite le “test grandeur nature” trop tôt.

Impact météo

La cure minimale de 7 jours protège du vent et du soleil, et le gel est proscrit pendant au moins 48 h. Une dalle coulée en période chaude doit être maintenue humide ou protégée, sinon la peau se rétracte et microfissure.

Un chantier bien géré prévoit bâches, arrosage léger, et un rythme adapté. Insight final : la météo ne se commande pas, mais la cure, oui.

Prix dalle béton piscine m2

Fourchette 2026

Pour une dalle de piscine, la fourchette courante se situe entre 120 et 180 €/m², selon complexité. Ce prix intègre souvent terrassement, préparation, béton, armatures, et parfois drainage.

Insight final : le coût reflète surtout la qualité du sol et le niveau d’exigence, pas uniquement l’épaisseur.

Exemple 32 m²

Sur 32 m², à 150 €/m², on obtient environ 4 800 €. C’est typiquement le cas d’une piscine 8 × 4 m avec 15 cm d’épaisseur, accès correct et mise en œuvre standard. À l’inverse, rogner 1 000 € sur la préparation ou l’épaisseur peut mener à des reprises entre 5 000 et 15 000 €.

Hypothèse

Surface

Prix unitaire

Estimation

Dalle standard

32 m²

150 €/m²

4 800 €

Version renforcée (drainage + double nappe)

32 m²

175 €/m²

5 600 €

Insight final : une piscine est un projet premium, la dalle doit être au même niveau.

Facteurs influents

Les écarts viennent souvent de l’accès (toupie loin, pompe), de la nature du sol, du drainage, de la complexité de forme et de l’épaisseur retenue. Une dalle sur terrain humide exige plus de précautions qu’un terrain stable et drainant.

Facteur

Effet sur le chantier

Impact typique

Accès difficile

Pompage, manutention

Hausse du coût

Sol argileux

Géotextile + drainage

Hausse du coût

Choix d’épaisseur

Volume de béton + armatures

Variable

Insight final : le prix au m² n’a de sens qu’avec un descriptif technique clair.

Découvrez tout sur la dalle béton pour piscine : épaisseur idéale, conseils de ferraillage et estimation des prix en 2026 pour un projet réussi.

Décomposition budgétaire type

Exemple dalle 32 m² :

Poste

Estimation

Terrassement

800 – 1 500 €

Hérisson + compactage

400 – 800 €

Film polyane

40 – 60 €

Armatures

250 – 500 €

Béton (5 m³)

700 – 1 000 €

Main-d’œuvre

1 200 – 1 800 €

Total cohérent : 4 500 à 6 000 €

Insight chantier : le béton représente rarement plus de 20 à 30 % du budget global.

Points à vérifier avant signature

□ Épaisseur clairement indiquée
□ Type de treillis mentionné
□ Dosage béton précisé
□ Drainage si sol humide
□ Joint périphérique inclus
□ Cure prévue
□ Délai avant remplissage indiqué

Insight final : un devis flou sur l’épaisseur est un devis dangereux.

Quelle épaisseur choisir si mon terrain est hétérogène ?

Sur terrain hétérogène, on privilégie une épaisseur plus sécurisante et un renfort adapté (souvent ST40, voire double nappe sur radier). Le dimensionnement dépend aussi du type de piscine (coque ou maçonnée) et de la qualité du compactage.

Puis-je couler la dalle et poser la piscine coque le lendemain ?

Non : même si la surface semble dure, le béton est encore jeune. On respecte le délai prévu par le fabricant et la cure minimale, car la coque impose rapidement des contraintes et la planéité doit rester stable.

Le film polyane est-il indispensable sous une piscine ?

Oui, dans la majorité des cas : il limite les remontées capillaires et régularise la cure du béton. Il doit être en 200 microns minimum avec remontée en périphérie pour éviter les migrations d’humidité.

À quel moment faire les joints de fractionnement sur la plage ?

Le sciage se fait généralement entre 12 et 24 heures après le coulage, sur environ un tiers de l’épaisseur. L’objectif est de guider la fissuration de retrait avant qu’elle n’apparaisse aléatoirement.
